Линию электропередачи "Вулканешты–Кишинёв" планируют полностью завершить до 30 июня, сообщили в министерстве энергетики после визита главы ведомства Дорина Жунгиету на подстанцию в Кишинёве.
Ранее власти заявляли, что монтажные работы и запуск линии планировалось завершить полностью к 27 мая. Однако ввод в эксплуатацию ЛЭП перенесли на месяц.
По данным министерства, на подстанции в Кишинёве еще продолжается обустройство кабельных каналов и подземных переходов. Внешний контейнер уже завершён, шкафы защиты установлены. В ближайшее время запланировано завершение подключения.
На подстанции в Вулканештах работы тоже находятся на финальном этапе: оборудование защиты и управления сетью уже протестировано, сейчас проверяются электроприводы и ведётся подготовка к приёмке объекта.
***
Роль линии Вулканешты-Кишинев в энергосистеме Молдовы
ЛЭП Вулканешты–Кишинёв должна обеспечить прямую передачу электроэнергии из Румынии и европейского рынка в центральные и северные районы Молдовы, снизив зависимость страны от уязвимых маршрутов поставок.

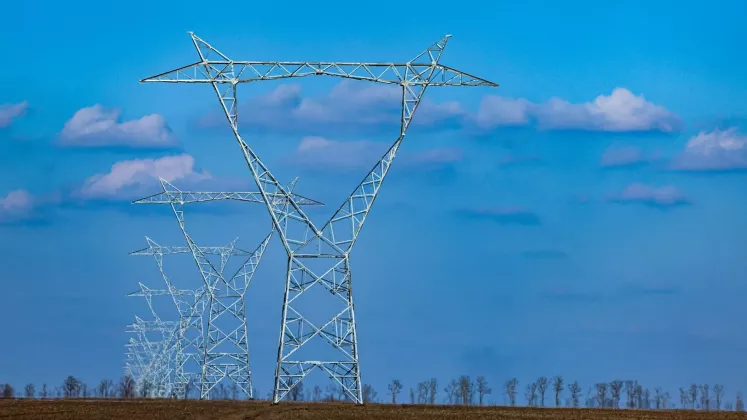

Линия электропередачи 400 кВ Вулканешты-Кишинев протяжённостью 157 километров включает около 500 опор и примерно 1500 километров трехфазных проводов. ЛЭП идет через восемь районов и 35 населённых пунктов. Она должна обеспечить стратегическое соединение между югом и центром Молдовы. В данный момент ключевое соединение проходит через узел на левом берегу, в Днестровске, что потенциально делает правый берег уязвимым от решений Тирасполя.
Основным спонсором проекта строительства линии электропередачи стал Всемирный банк. Линия является частью плана синхронизации энергосистемы Молдовы с ENTSO-E — Европейской сетью операторов систем передачи электроэнергии, что позволит стране окончательно интегрироваться в европейский рынок и снизить риски перебоев в поставках.
Общая стоимость энергетического проекта 61 млн евро, из которых 27 млн приходится на строительство линии. Деньги в виде кредита предоставил Всемирный банк.
Изначально власти планировали ввести воздушную линию электропередачи Вулканешты–Кишинёв в эксплуатацию к концу 2025 года, однако сроки сдвинулись из-за неблагоприятных погодных условий и логистических проблем с поставкой оборудования для подстанций.
