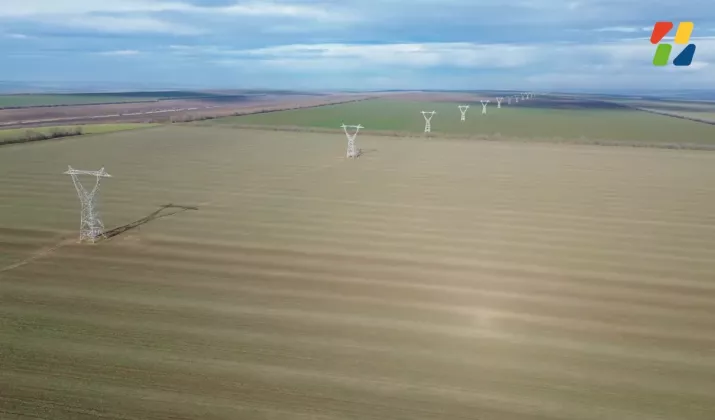

Ministerul Energiei a publicat imagini video cu șantierul liniei de înaltă tensiune Vulcănești-Chișinău. Imaginile, filmate cu drona, arată stâlpii care au fost deja montați. Zilele trecute, activistul Vasile Costiuc a spus că a mers în zonă, dar nu a văzut niciun stâlp. Costiuc a acuzat autoritățile și compania responsabilă de lucrări că admit mari întârzieri.
Potrivit Ministerului Energiei, au fost deja turnate 190 de fundații și instalați 30 de piloni. Potrivit responsabililor de la Guvern, acestea au loc conform graficului. Totuși, la o ședință cu participarea implementatorului proiectului și companiilor de construcții, premierul Dorin Recean a cerut mobilizare pentru a nu permite întârzieri în realizarea lucrărilor.
Construcția ar urma să fie finalizată, iar linie pusă în funcțiune în luna decembrie a anului curent.
„Cu linia electrică Vulcănești-Chișinău în funcțiune vom putea transporta energie electrică fără a trece prin nodul energetic al MGRES, astfel Federația Rusă va pierde ultimul instrument de șantaj energetic asupra țării noastre. De aceea este important ca lucrările să fie urgentate și realizate în termen”, a subliniat prim-ministrul Dorin Recean.
Potrivit unui comunicat de presă al Guvernului, stația electrică Chișinău va fi finalizată până în luna august 2025. Progresul general de implementare a lucrărilor de construcție LEA este de circa 49% și cuprinde aproximativ 190 de fundații și 30 de piloni asamblați din totalul de 500, iar șantierul de construcție se extinde pe o distanță de circa 65 de kilometri.
Lucrările de construcție au fost lansate efectiv în luna aprilie 2024, după elaborarea și aprobarea proiectului tehnic și realizarea condițiilor premergătoare lucrărilor. Acestea sunt în proces de desfășurare în UTA Găgăuzia, raioanele Leova, Cahul și Taraclia.
