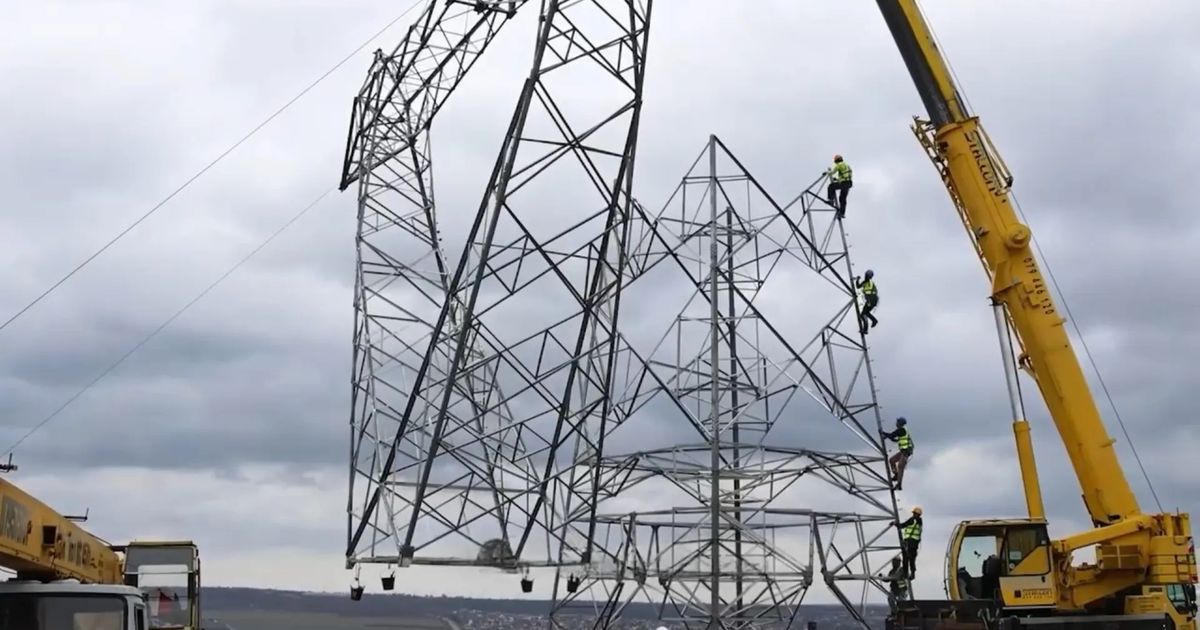

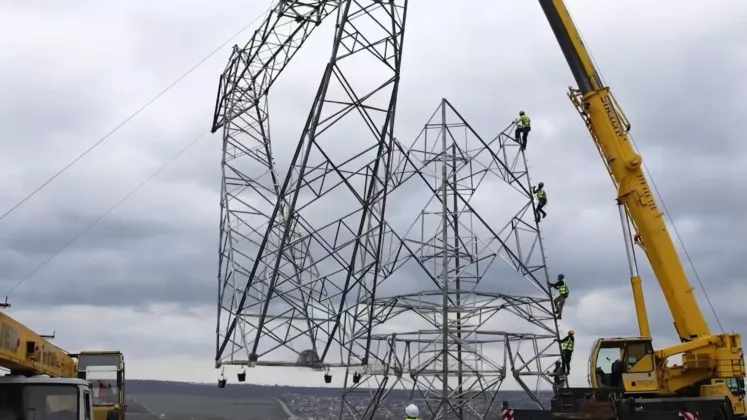

Linia electrică Vulcănești-Chișinău, care va asigura interconectarea sistemului energetic al Republicii Moldova cu cel al României, va intra în scurt timp în faza de testare. Constructorii mai au de montat un singur pilon și de întins ultimul kilometru de conductor, iar apoi întreaga infrastructură va trece prin inspecțiile și verificările obligatorii înainte de a fi conectată la rețea.
În paralel, continuă lucrările la stațiile electrice. La Stația Electrică Chișinău 330 kV, progresul general este de aproximativ 78%, fiind în curs de finalizare instalarea echipamentului primar. La Stația Electrică Vulcănești 400 kV, extinderea a ajuns la 58%: structura metalică a fost montată, iar urmează instalarea echipamentelor primare.
După încheierea tuturor verificărilor, linia va fi supusă unei energizări treptate care va dura până la 60 de zile. În acest interval, specialiștii vor monitoriza în timp real comportamentul operațional al infrastructurii, iar dacă toți parametrii sunt validați, aceasta va fi dată oficial în exploatare.
Linia Vulcănești–Chișinău are o lungime de 157 de kilometri, traversează 35 de localități din 8 raioane și este susținută de 508 stâlpi de înaltă tensiune. Noua infrastructură va putea transporta peste jumătate din consumul necesar de energie al țării în perioadele de vârf.
Lucrările la linia electrică au început în 2024, după mai multe runde de amânări. Costurile totale ale proiectului energetic se ridică la 61 de milioane de euro, dintre care 27 de milioane sunt pentru construcția liniei. Banii sunt oferiți sub formă de împrumut de către Banca Mondială.
