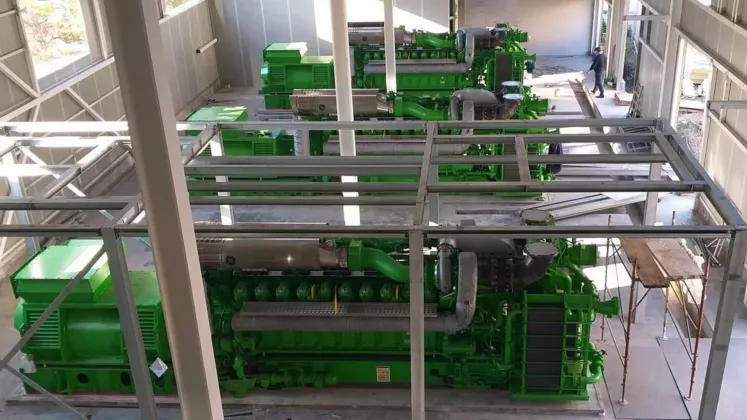

Toate demersurile inițiate de autoritățile de la Chișinău pentru achiziționarea a 10 centrale electrice modulare și aducerea unei turbine pe gaz din Norvegia au rămas fără rezultat, din cauza lipsei de echipamente pe piața internațională și a unor blocaje logistice majore. Anunțate de Comisia pentru Situații Excepționale în ianuarie 2025 ca măsuri de urgență pentru consolidarea sistemului electroenergetic, proiectele s-au izbit de incapacitatea partenerilor externi de a furniza echipamentele necesare și de infrastructura inadecvată a țării noastre.
Într-un răspuns oficial remis la solicitarea TV8 de informații privind stadiul acestor achiziții, Ministerul Energiei explică modul în care s-a desfășurat căutarea celor 10 centrale modulare, cu o putere totală de 100 MW. Astfel, autoritățile au apelat la sprijinul Uniunii Europene prin intermediul Mecanismului de Protecție Civilă (DG ECHO), însă fără succes.
„Întrucât, în urma apelului inițial, nu au fost identificate capacități de generare disponibile care să răspundă necesităților comunicate, la solicitarea autorităților Republicii Moldova, Comisia Europeană a lansat un apel repetat la 6 iunie 2025”, precizează Ministerul Energiei.
În paralel, instituția a purtat consultări directe cu misiunile diplomatice ale partenerilor de dezvoltare. Cu toate acestea, „apelurile de asistență lansate prin Mecanismul de Protecție Civilă al Uniunii Europene nu au condus la identificarea unor capacități disponibile”, iar centralele mici nu au mai fost livrate.
O situație similară s-a înregistrat și în cazul centralei cu turbină pe gaze de 125 MW. Echipamentul urma să fie donat de Norvegia încă de la sfârșitul anului 2024, partea norvegiană fiind dispusă să acopere o parte din costurile de instalare și instruire a personalului. Totuși, în urma unui studiu de prefezabilitate realizat în 2025 pentru evaluarea mutării echipamentului în Republica Moldova, au fost identificate probleme uriașe de transport și infrastructură.
Printre principalele obstacole s-a numărat greutatea masivă a componentelor, doar statorul generatorului cântărește aproximativ 125 de tone, necesitând condiții speciale de demontare și transport agabaritic. Reprezentanții ministerului au constatat că opțiunile logistice analizate, care includeau tranzitarea României sau utilizarea Portului Giurgiulești, s-au lovit de limitările infrastructurii rutiere și navale existente.
„Prin urmare, relocarea și instalarea turbinei presupun parcurgerea unor etape tehnice și logistice complexe (...). În consecință, măsura nu a fost realizată, fiind constatate constrângeri tehnice, financiare și logistice semnificative care au afectat realizarea acesteia”, concluzionează reprezentanții Ministerului Energiei.
TV8.md amintește că Republica Moldova a cerut activarea Mecanismului de Protecție Civilă al Uniunii Europene, pe 17 ianuarie 2025, solicitând asistență internațională pentru instalarea urgentă a unor noi capacități de generare a energiei electrice. Decizia a fost aprobată de către Comisia pentru Situații Excepționale și prevedea transmiterea gratuită către Republica Moldova a unei centrale electrice cu capacitatea de 125 MW și a 10 centrale cu capacitatea de 10 MW. Ultimele urmau a fi instalate într-un termen de la trei la 5 luni.
